تكوين مسارات النقل والجداول الزمنية

The SchoolsBuddy Team
  • محدَّث
Markdown
إجابة سريعة:

في وحدة النقل، افتح إعدادات التكوين لإضافة أو تغيير أو إلغاء تنشيط المسارات ومحطاتها وإعداد الجداول الزمنية.

طرق النقل

صفحة مسارات النقل هي المكان الذي يمكنك فيه إعداد نقاط التوقف للمسارات. يمكنك إضافة مسارات إضافية أو تغييرها أو تعطيلها حسب الحاجة.

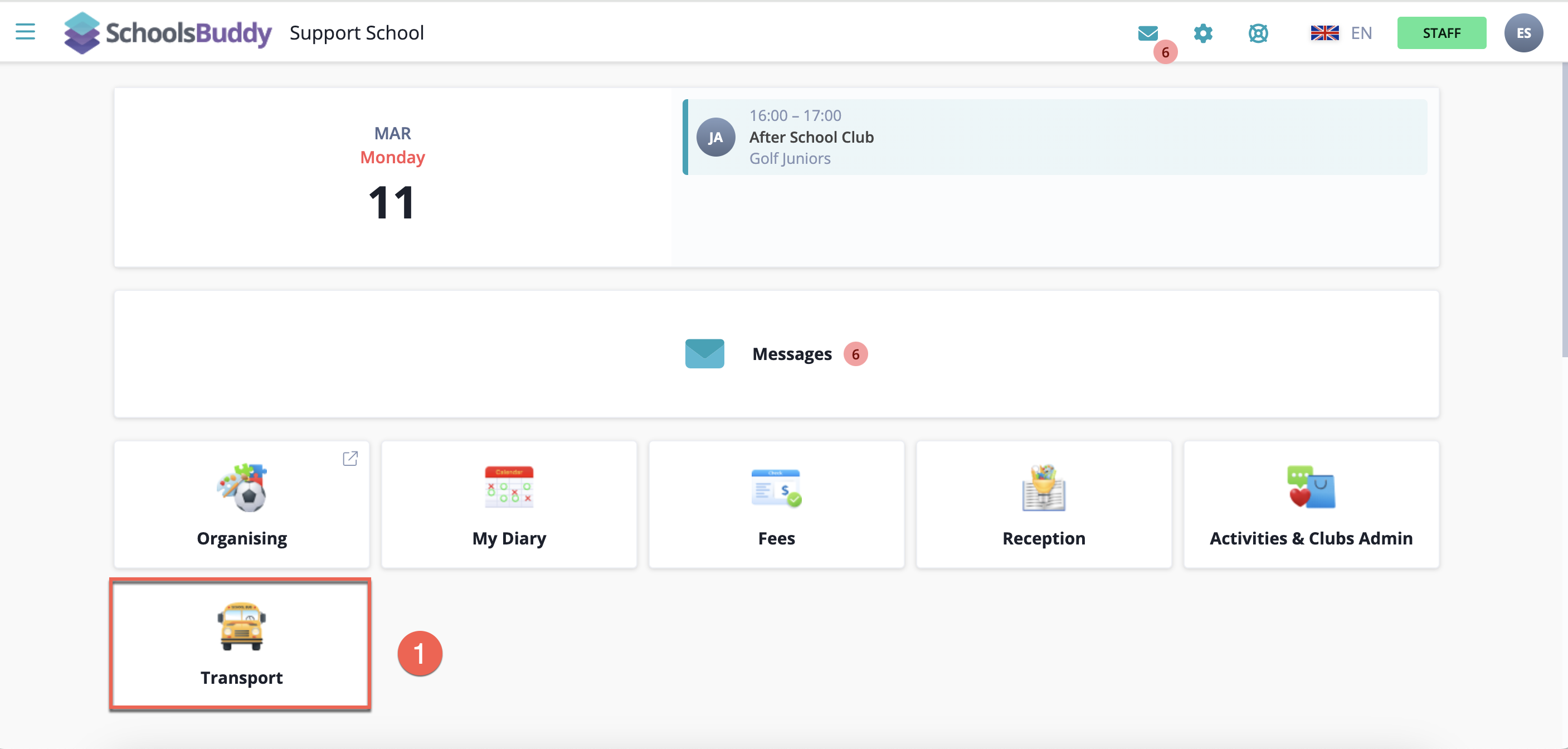

  1. في الصفحة الرئيسية، انقر على وحدة النقل
    لقطة شاشة: في الصفحة الرئيسية، انقر على وحدة النقل

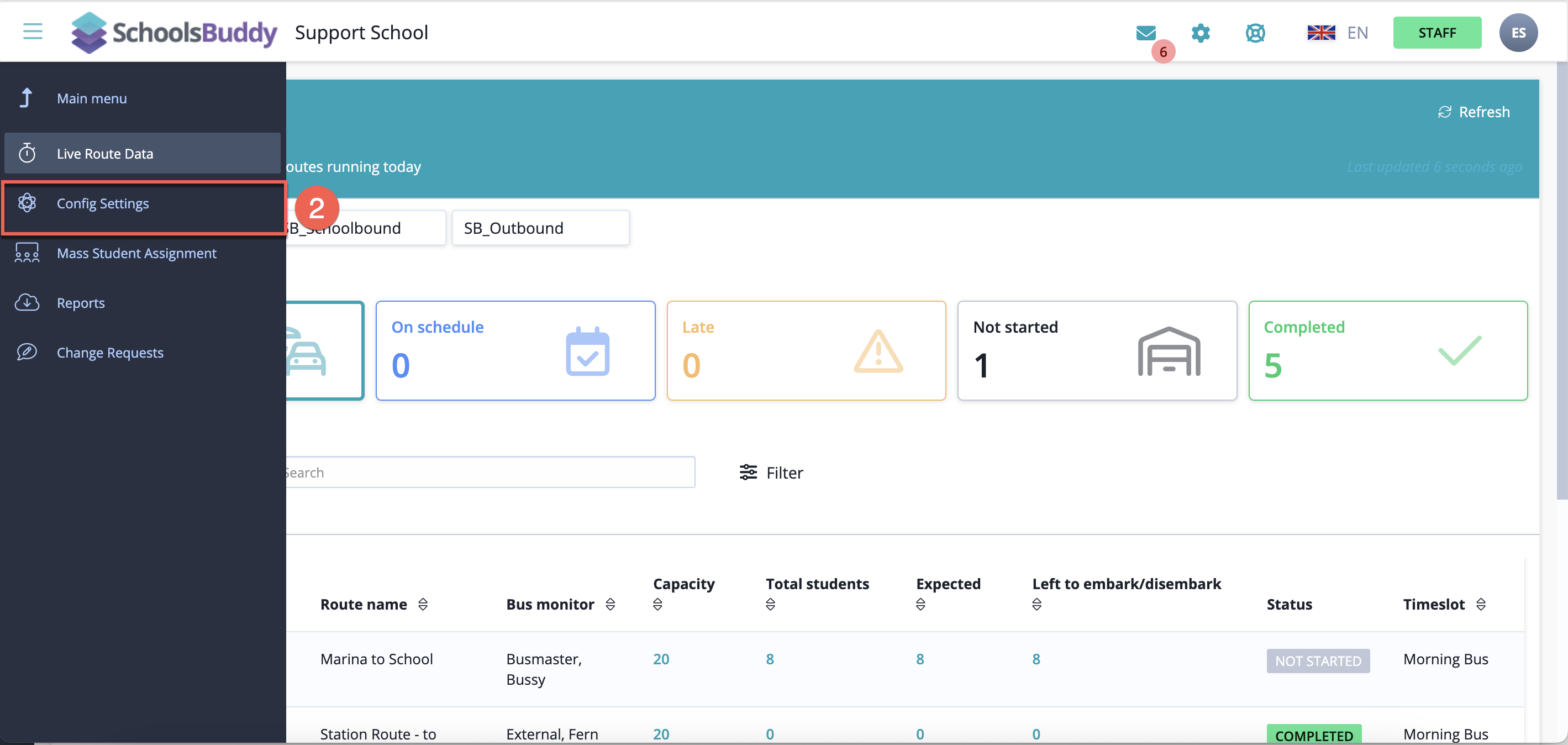

  2. في وحدة النقل، انقر على صفحة إعدادات التكوين
    لقطة شاشة: في وحدة النقل، انقر على صفحة إعدادات التكوين
  3. انقر على علامة تبويب المسارات
  4. انقر على زر "إضافة".

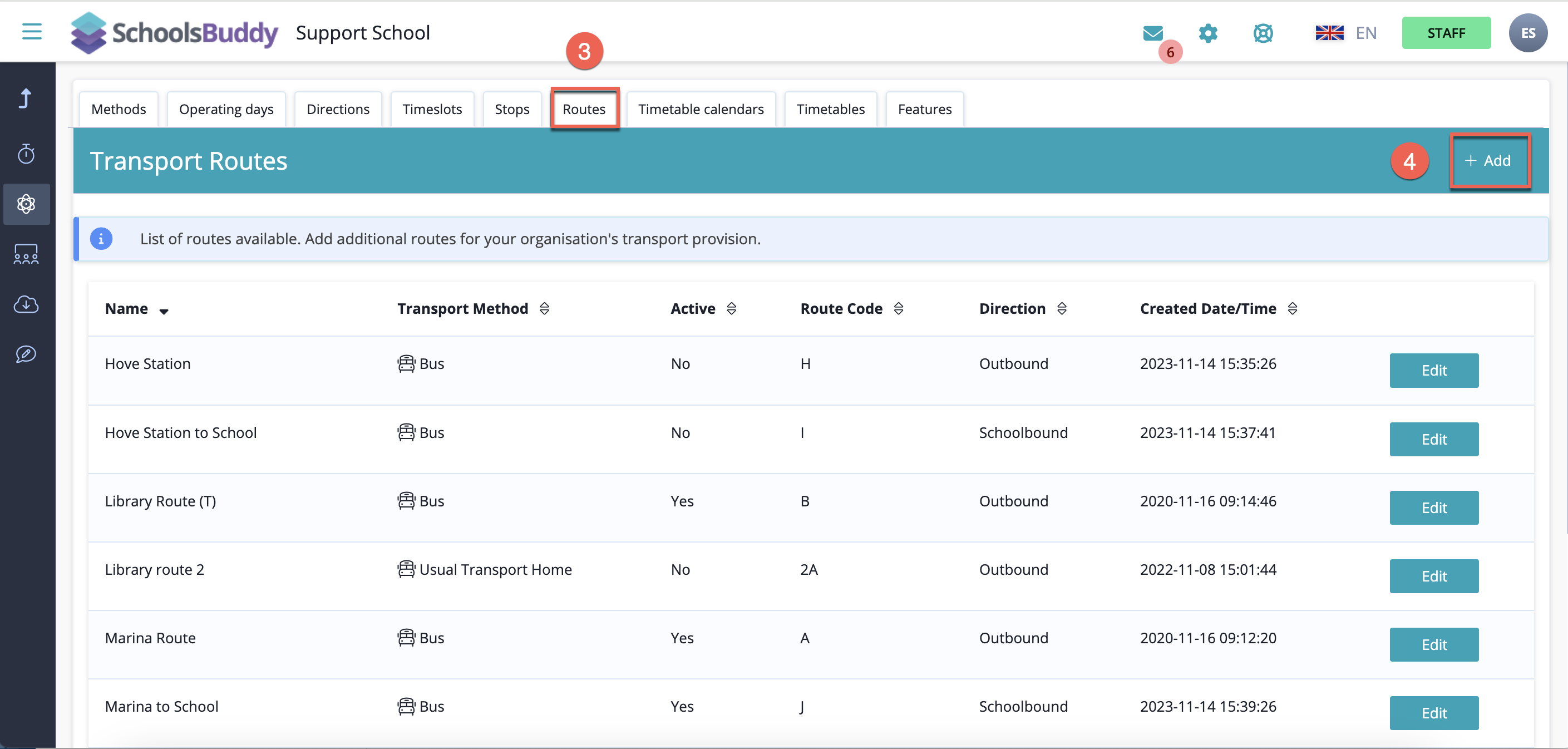

    لقطة شاشة: مسارات النقل: انقر فوق زر "إضافة".
  5. أضف اسم المسار
  6. أضف رمز المسار
  7. اختر وسيلة النقل. ستظهر في القائمة فقط وسائل النقل التي تدعم المسارات.
  8. حدد "اتجاه" وسيلة النقل

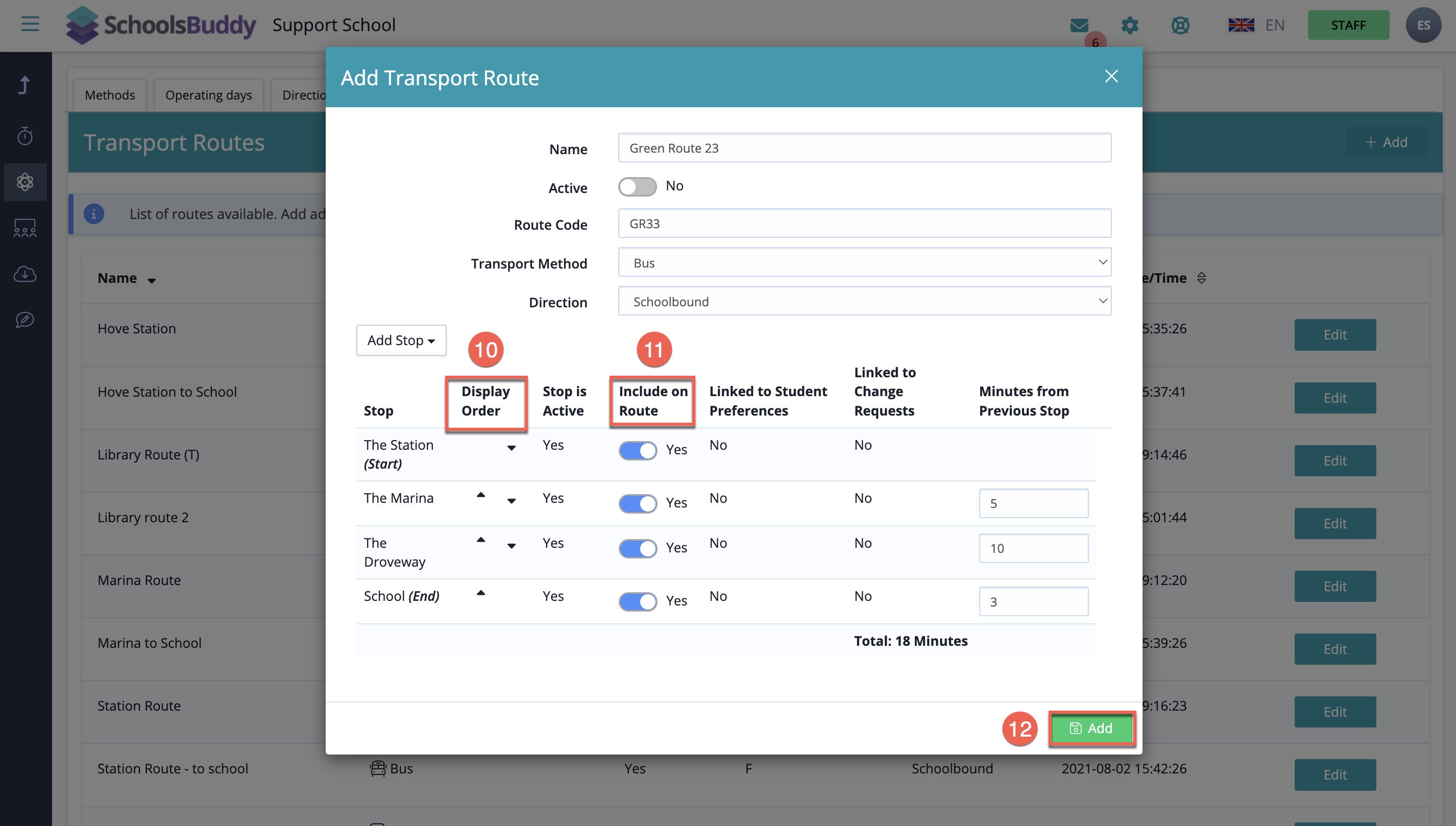

  9. انقر فوق "إضافة محطة" لتحديد المحطة المطلوبة في المسار
    لقطة شاشة: انقر فوق إضافة محطة لتحديد المحطة المطلوبة في المسار
  10. يمكن إعادة ترتيب نقاط التوقف باستخدام أسهم ترتيب العرض لأعلى ولأسفل.
  11. حدد خيار "تضمين في المسار" لجميع المحطات. يمكن استخدام هذا الخيار لتعطيل المحطات عند الحاجة.
  12. انقر على زر "إضافة" لإضافة المحطات إلى المسار

تكوين جدول مواعيد النقل

هنا تتكامل جميع العناصر: ترتبط وسائل النقل ومساراتها بفترات زمنية محددة في جدول المواعيد. عند إضافة إعدادات جدول المواعيد، يمكنك اختيار جدول كل حافلة، مع تحديد اليوم والوقت. بالإضافة إلى ذلك، يمكنك ضبط شاشة مراقبة الحافلة وسعتها من هنا.

  1. في إعدادات التكوين، انقر فوق علامة تبويب الجداول الزمنية

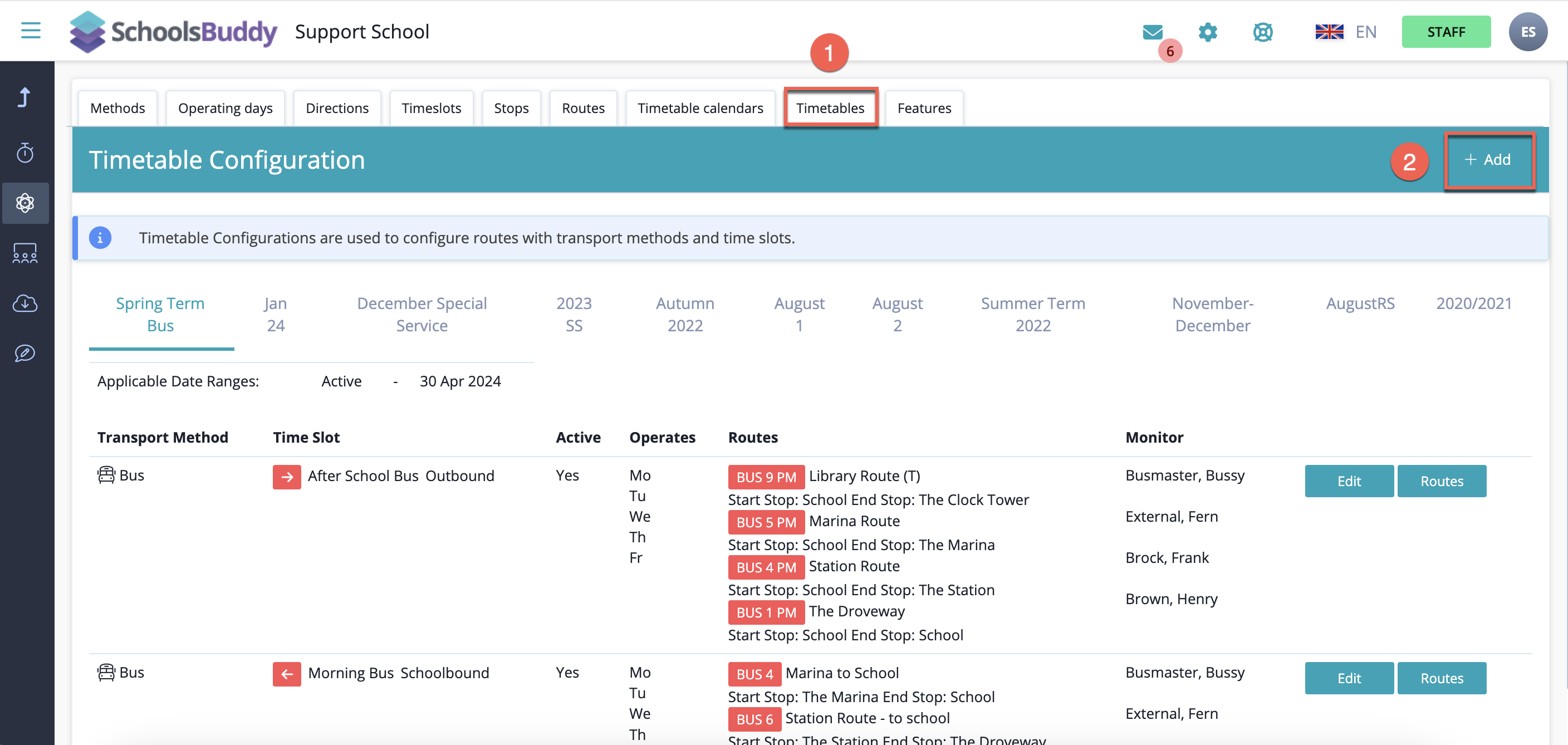

  2. انقر على زر "إضافة".
    لقطة شاشة: انقر على زر "إضافة"
  3. حدد " طريقة النقل"
  4. حدد "الفترة الزمنية"
  5. سيتم ملء حقل "الاتجاه" تلقائيًا
  6. حدد "الجدول الزمني" الذي تريد إضافته
  7. سيتم تحديد "الأيام في هذا الجدول الزمني" افتراضياً بناءً على إجمالي أيام التشغيل الخاصة بك، ولكن يمكن تعديلها لكل جدول زمني للنقل.
  8. يتم تفعيل خيار "نشط" افتراضياً. إذا كنت لا ترغب في نشر الجدول الزمني بعد، يمكنك تعطيله (مع العلم أنه إذا كنت تُعدّ جدولك الزمني التالي، فلن تحتاج إلى القيام بذلك لأنه لن يبدأ إلا في التواريخ المحددة).

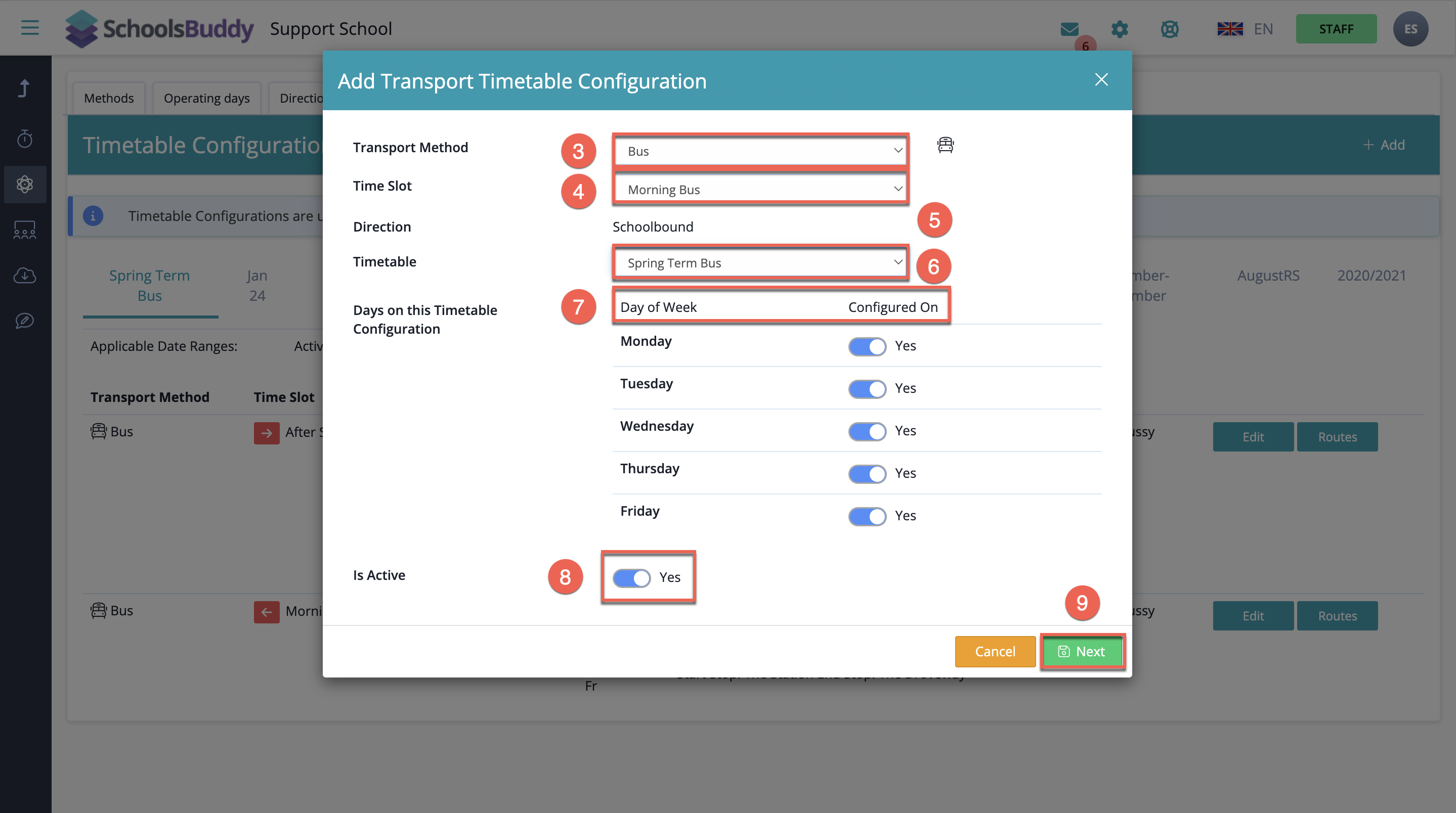

  9. انقر على زر التالي لقطة شاشة: انقر على زر "التالي". بعد النقر على "التالي"، ستتمكن من "تعديل" مسارات تكوين جدول مواعيد النقل
    بعد النقر على "التالي"، ستتمكن من "تعديل" مسارات تكوين جدول النقل.
  10. حدد خيار "تضمين " في المسارات التي سيتم تشغيلها لهذا النوع من النقل والفترة الزمنية.
  11. أضف رقم الحافلة / المعرّف لكل مسار
  12. يمكنك أيضًا إضافة مراقب للحافلة (الموظف الذي سيتولى تسجيل الحضور لهذه الحافلة وفي هذا الوقت).
  13. أضف سعة الحافلة لمنعها من الامتلاء الزائد.
  14. انقر على زر "حفظ" لإكمال العملية

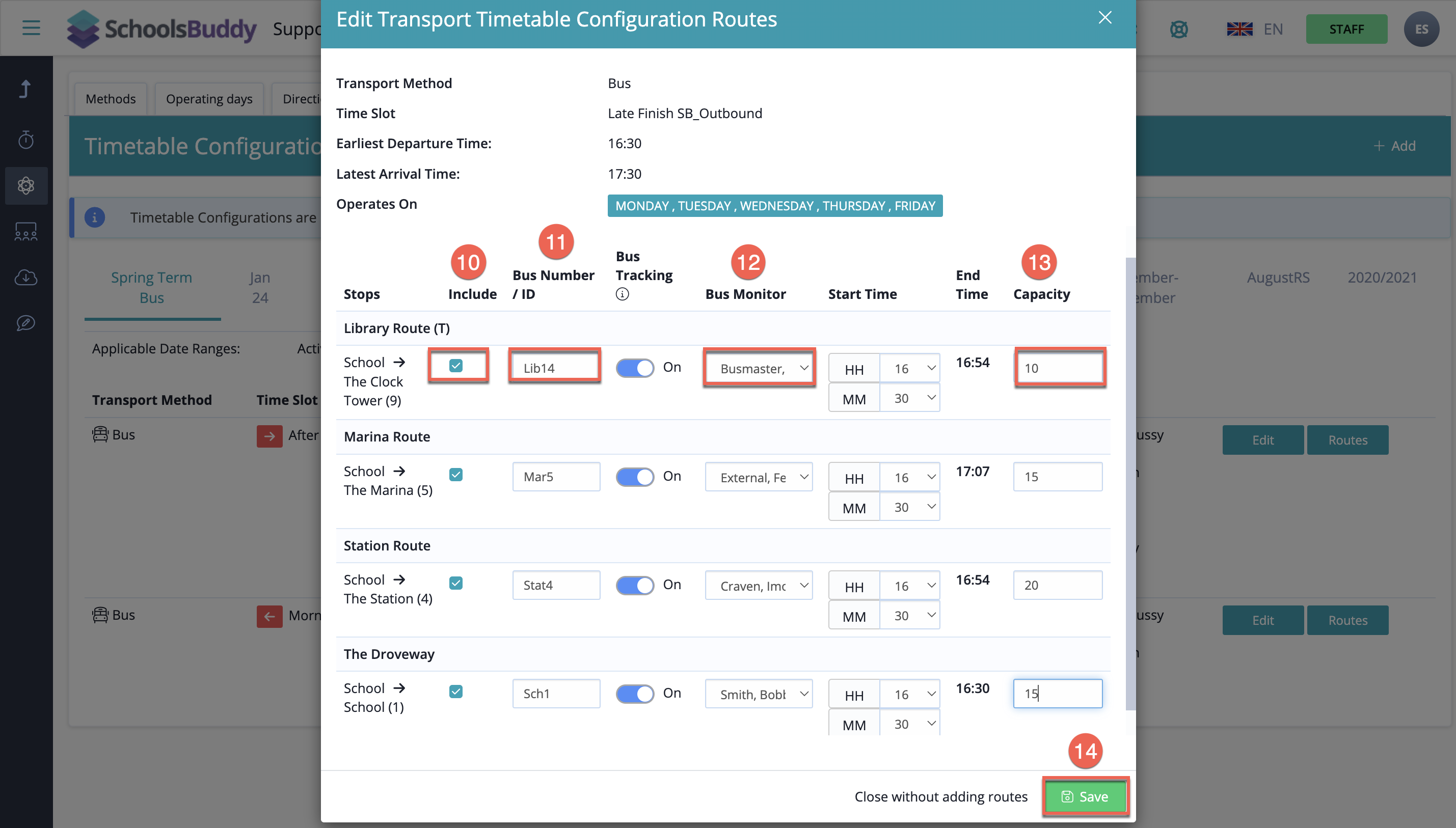

لقطة شاشة: انقر فوق زر "حفظ" لإكمال العملية
انقر فوق زر "حفظ" لإكمال العملية.

إذا كان لديك عدة حافلات على نفس المسار لزيادة سعتك، يمكنك أيضًا استخدام ميزة الاستنساخ لإضافة المزيد.

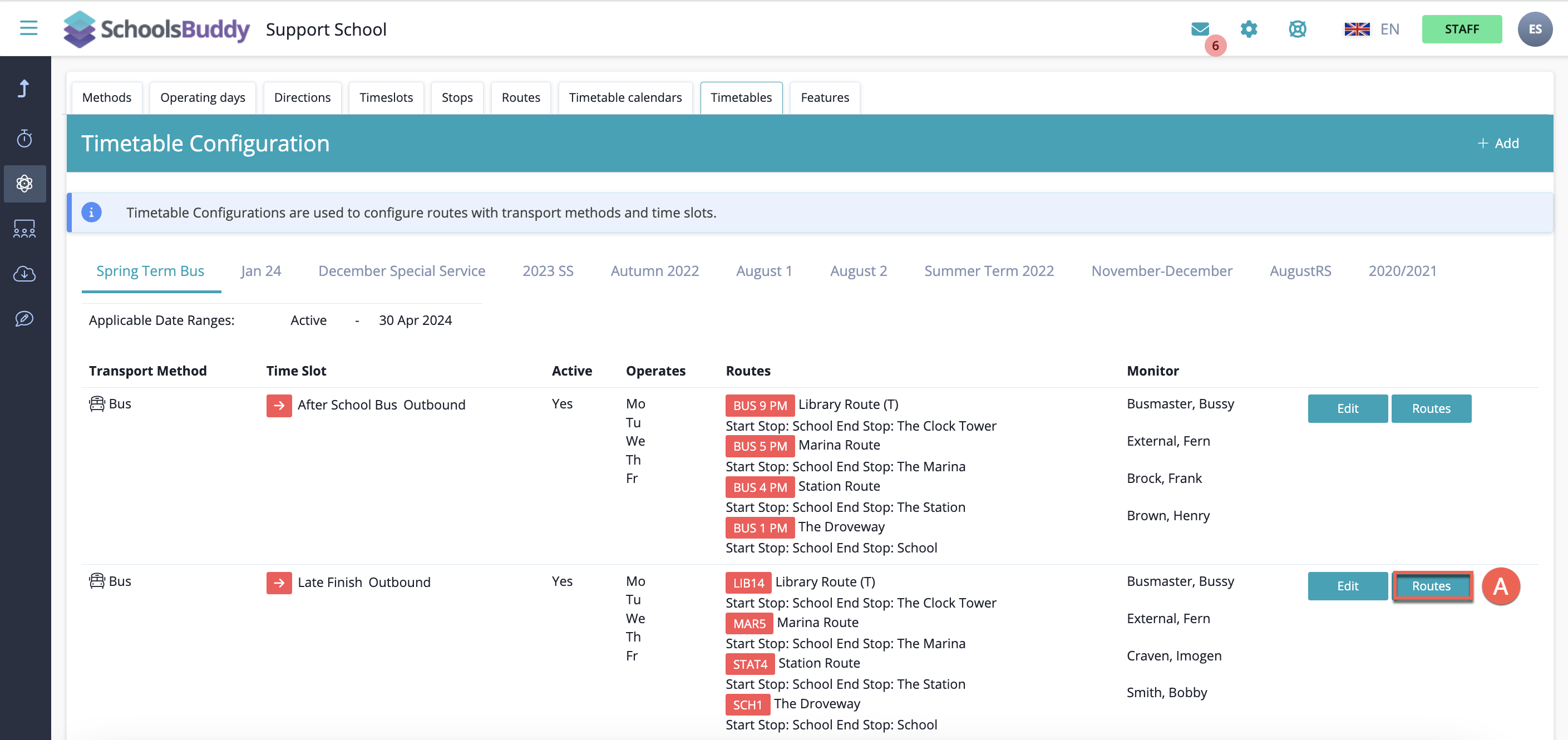

أ. في قسم "إعدادات الجدول الزمني"، انقر على "المسارات" لنسخ حافلة على نفس المسار

لقطة شاشة: أ. في إعدادات الجدول الزمني، انقر على "المسارات" لاستنساخ حافلة على نفس المسار
أ. في إعدادات الجدول الزمني، انقر على "المسارات" لاستنساخ حافلة على نفس المسار.

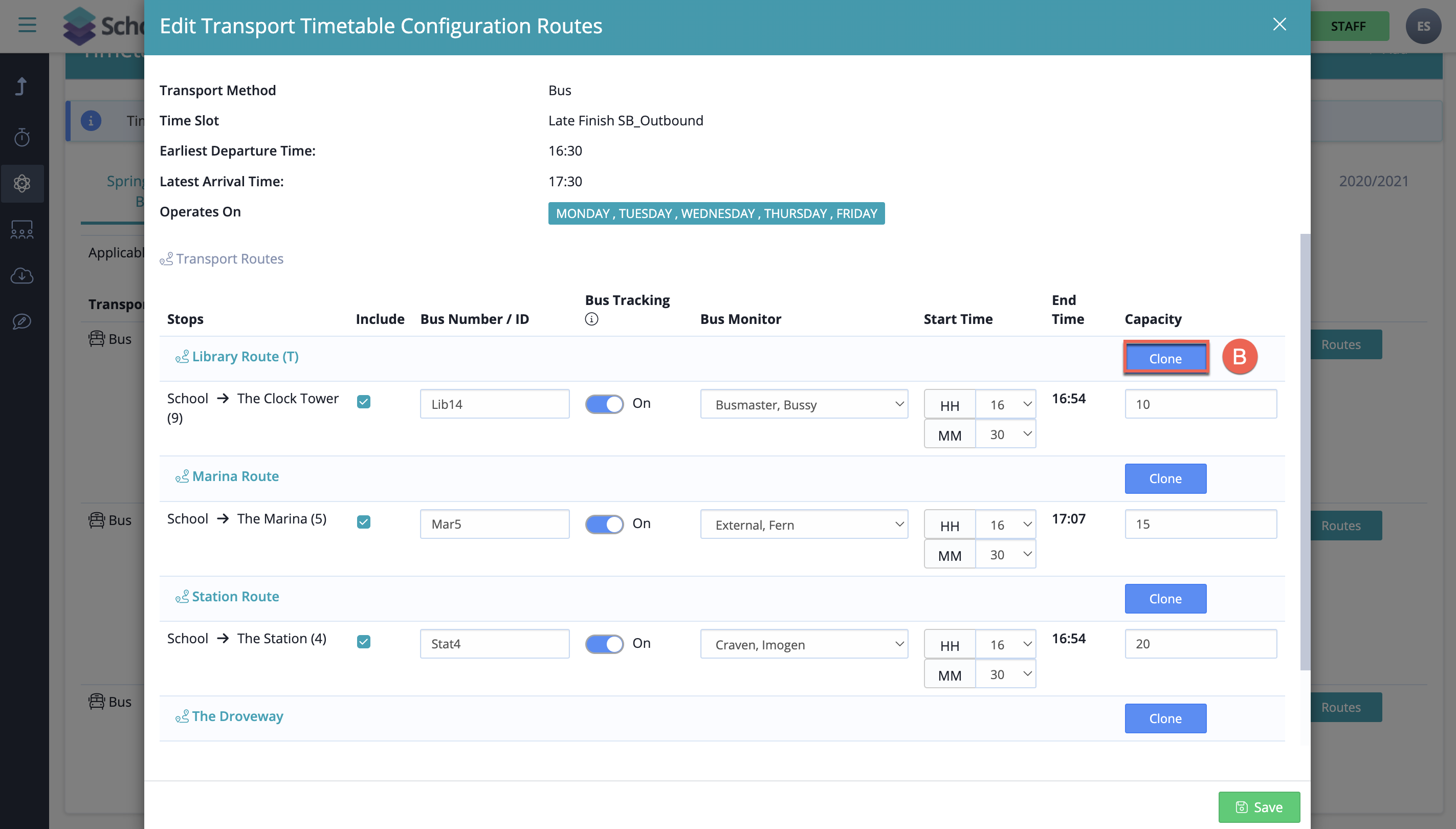

ب. انقر فوق زر "استنساخ" في المسار الذي تريد استنساخه

لقطة شاشة: ب. انقر فوق زر "استنساخ" على المسار الذي تريد استنساخه
ب. انقر فوق زر "استنساخ" على المسار الذي تريد استنساخه.

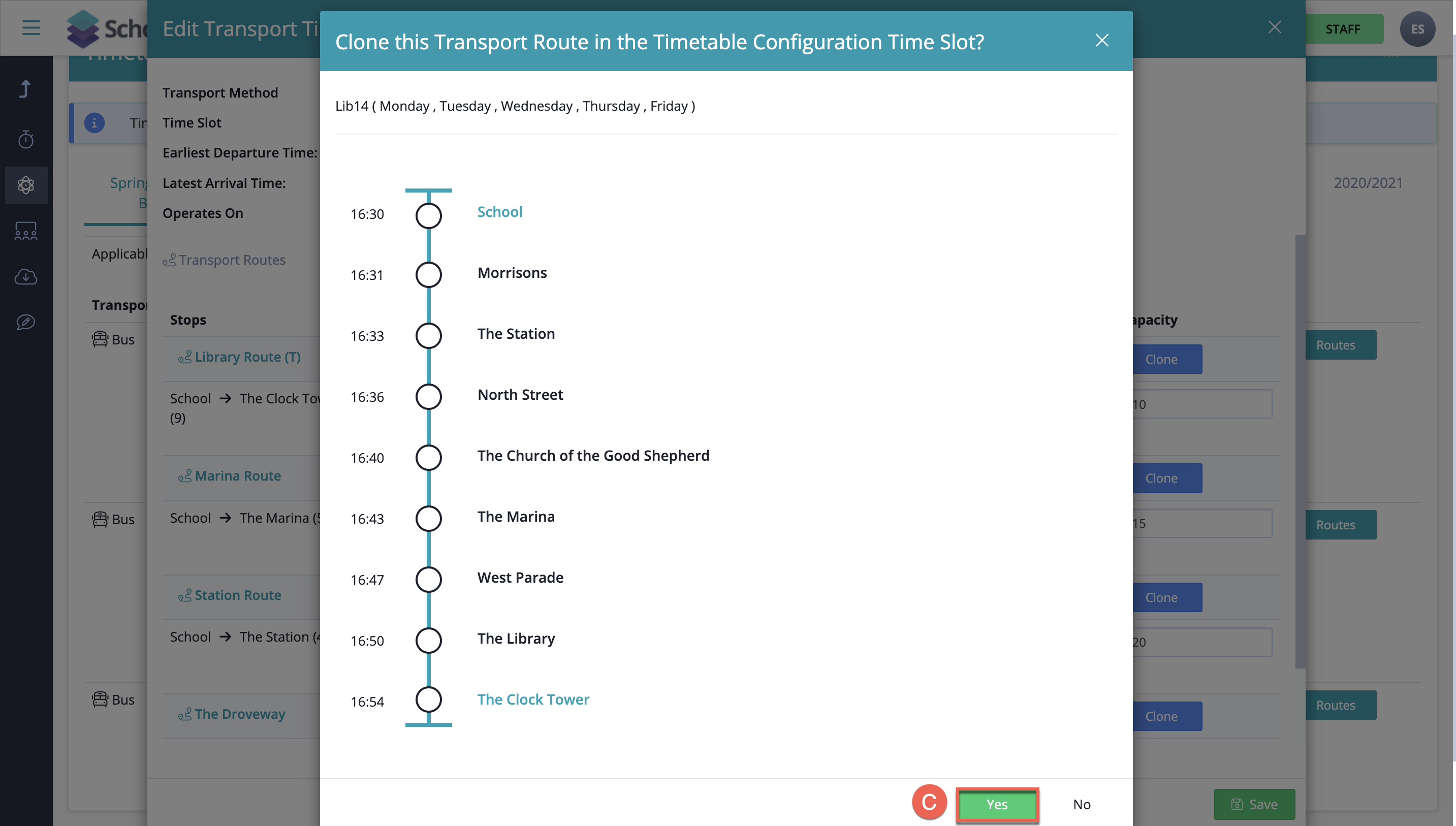

ج. ستظهر نافذة منبثقة، انقر فوق "نعم" لتأكيد رغبتك في استنساخ مسار النقل هذا لتلك الفترة الزمنية.

لقطة الشاشة: ج. ستظهر نافذة منبثقة، انقر فوق "نعم" لتأكيد رغبتك في استنساخ مسار النقل هذا لتلك الفترة الزمنية
ج. ستظهر نافذة منبثقة، انقر فوق "نعم" لتأكيد رغبتك في استنساخ مسار النقل هذا لتلك الفترة الزمنية.

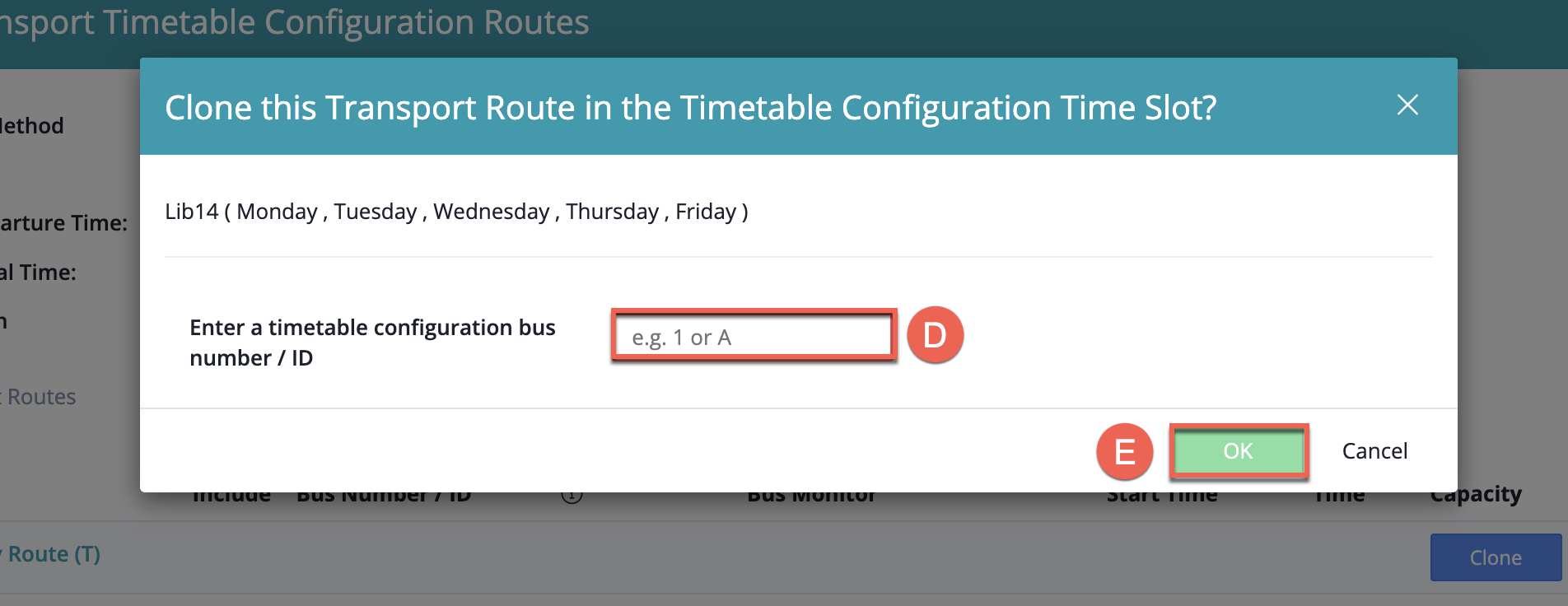

د. أدخل رقم الحافلة / المعرف الخاص بها لتكوين الجدول الزمني

هـ. انقر فوق زر "موافق".

لقطة شاشة: إعدادات جدول النقل: هـ. انقر فوق زر "موافق".
إعدادات جدول النقل: هـ. انقر فوق زر "موافق".

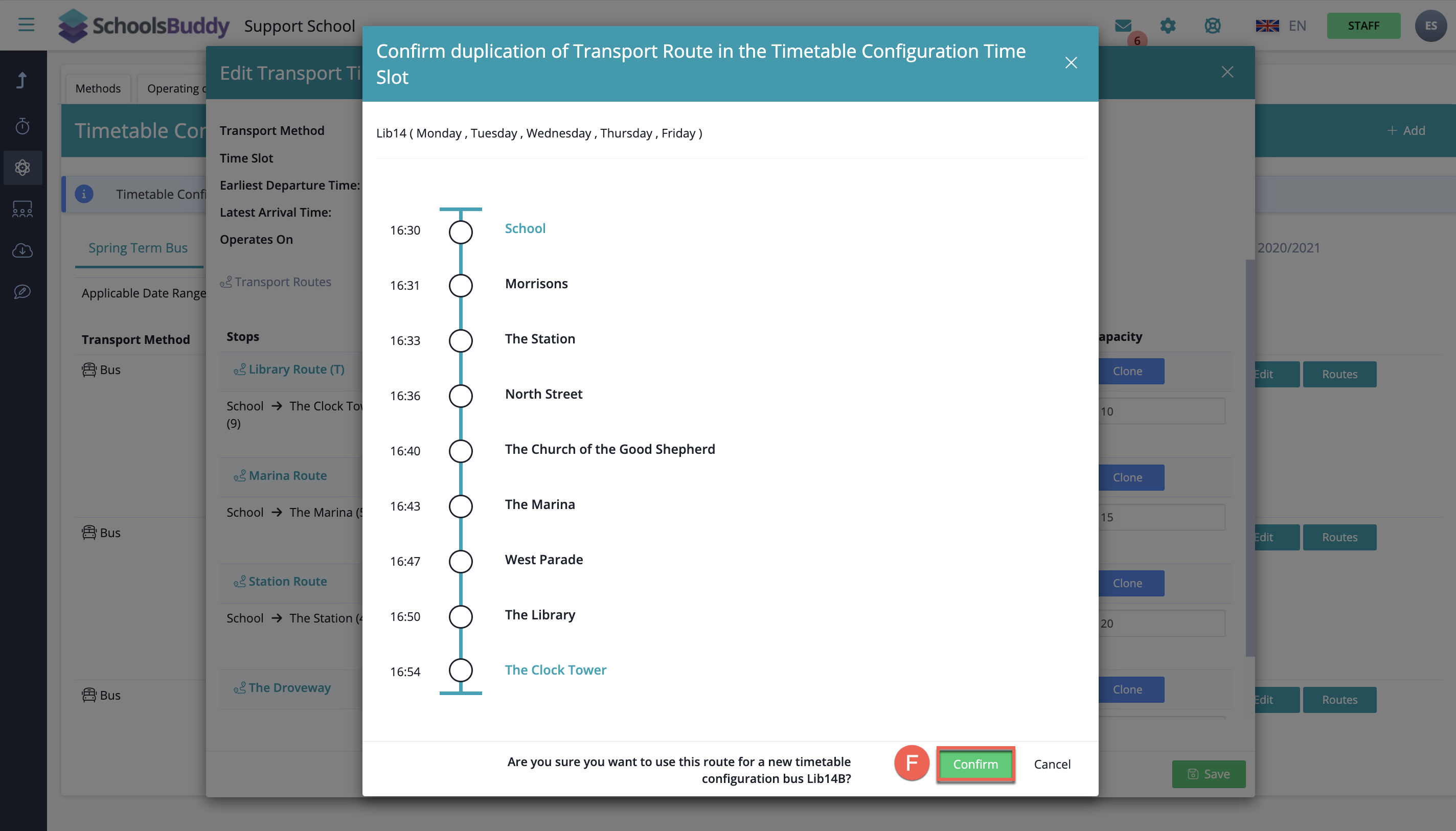

و. انقر على زر "تأكيد" إذا كنت راضيًا عن المسار المستنسخ

لقطة شاشة: F. انقر فوق زر "تأكيد" إذا كنت راضيًا عن المسار المستنسخ
F. انقر فوق زر "تأكيد" إذا كنت راضيًا عن المسار المستنسخ.

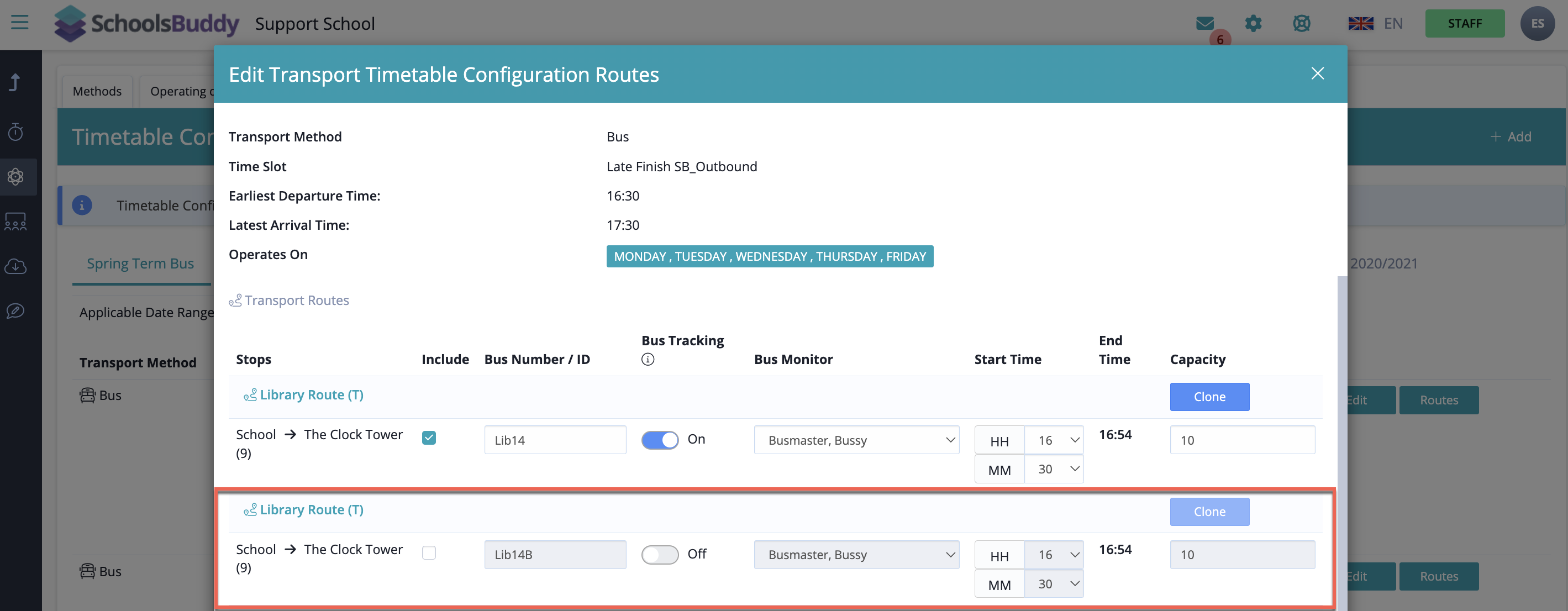

بمجرد استنساخ المسار، ستلاحظ أنه ملون باللون الرمادي لأنه غير مدرج تلقائيًا - حدد "تضمين " لإضافته إلى التكوين وانقر فوق "حفظ" .

لقطة شاشة: بعد استنساخ المسار، ستلاحظ أنه مُلوّن باللون الرمادي لأنه غير مُضمّن تلقائيًا - حدد
بعد استنساخ المسار، ستلاحظ أنه مُلوّن باللون الرمادي لأنه غير مُضمّن تلقائيًا - حدد.

نقطة التحقق: بمجرد إتمام هذه الخطوة، ستكون جاهزًا لمراجعة إعداداتك مع فريق تدريب SchoolsBuddy . يُرجى تحديد موعد لجلسة تدريبية لمناقشة إعداداتك والاستعداد لتوزيع الطلاب على نطاق واسع أو جمع تفضيلات النقل من أولياء الأمور عبر التسجيل.
